計畫區概觀
●臺中市烏日前竹地區於91年納入原臺中縣「擴大及變更烏日都市計畫(第三次通盤檢討)案」,配合旱溪截彎取直工程及50M生活圈道路、40M外環道等計畫道路用地取得,規定以區段徵收方式辦理整體開發。該案於95年啟動第一次專案變更,調整非必要性公共設施以減少財務負擔,並於108年10月公告發布變更計畫。
●烏日前竹地區區段徵收為臺中市重大建設計畫,107年10月公告區段徵收計畫後,已完成補償費發放,現進行基礎工程施作。然而,都市計畫範圍與區段徵收範圍涉及行政區界釐清,以及合法建物保留、宗教建築遷建、公共設施調整等問題,可能影響土地分配與公共設施用地取得,需辦理都市計畫專案變更。

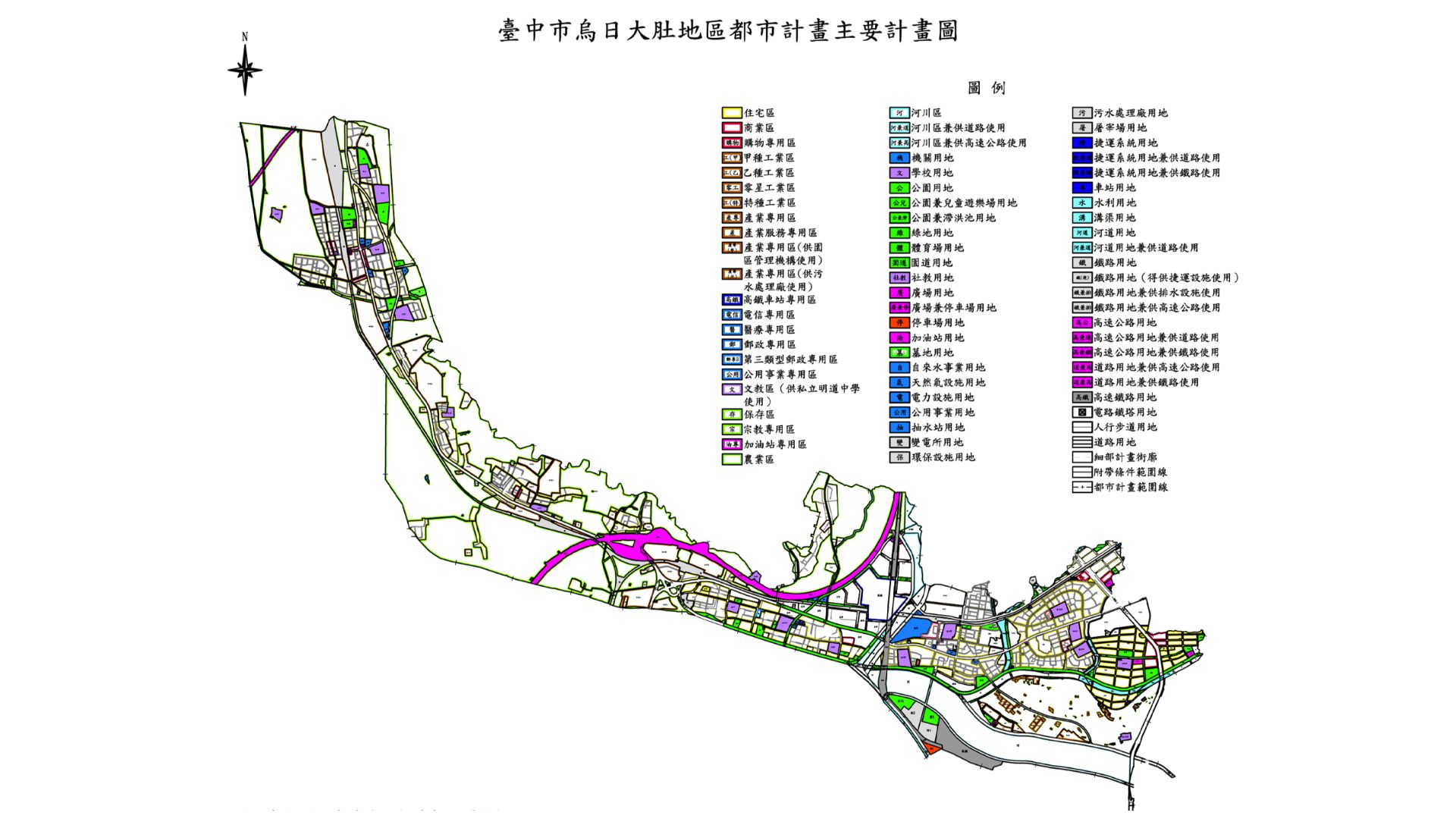

●本案原屬烏日都市計畫區,已與大肚都市計畫及高速公路王田交流道附近特定區計畫等合併為「臺中市烏日大肚地區都市計畫主要計畫」,並於112年8月發布實施。然本案規劃範圍仍以原烏日都市計畫內容為主。

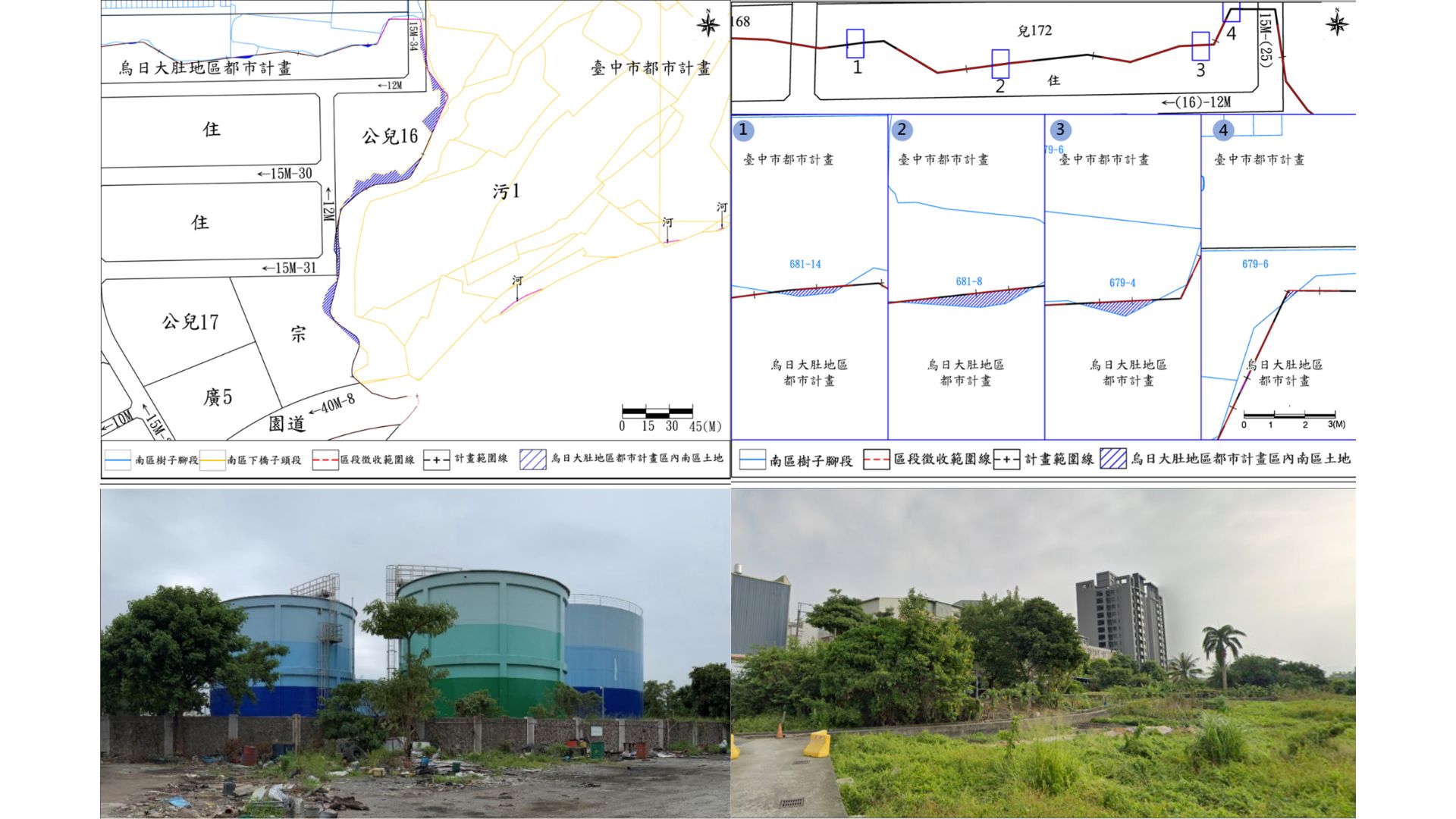

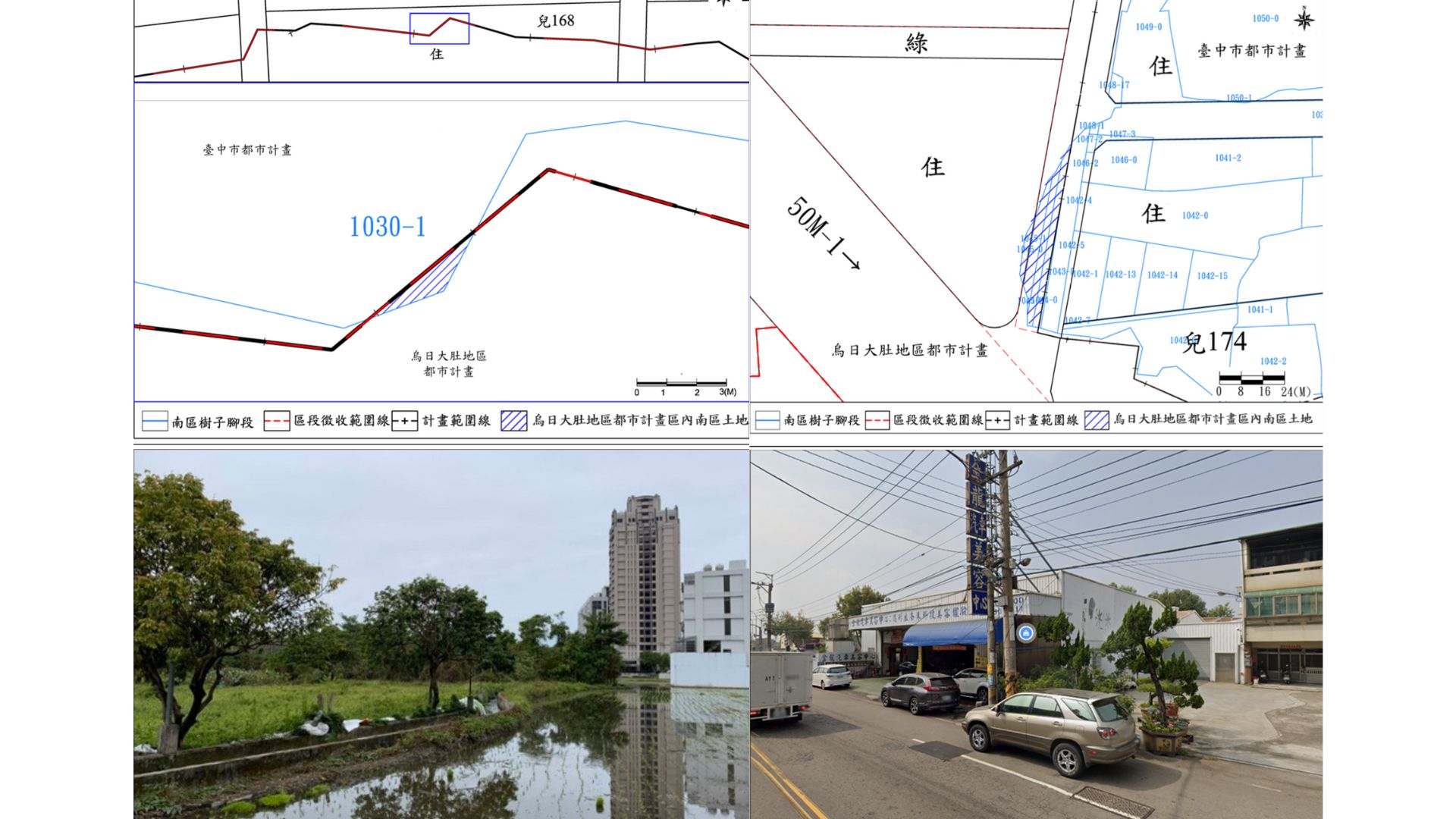

本案變更位置座落於臺中市烏日大肚地區都市計畫主要計畫東側前竹區段徵收地區,變更類型包含計畫範圍調整、合法建物保留、宗教建築遷建及公共設施調整等四種,涉及變更位置共計9處。
●依據土地徵收條例及區段徵收實施辦法訂定之區段徵收程序辦理,本案於107年10月辦理區段徵收公告及通知,107年11月發放地價及土地改良物等補償費,109年7月臺中市烏日前竹地區區段徵收工程第一標工程作業啟動,預計於113年辦理抽籤及配地作業,並於114年完成土地點交。
●前竹區段徵收開發案總費用約新台幣101億3,148萬元,開發所需費用由臺中市區段徵收作業基金項下編列預算,所需經費分期向金融機構貸款支應,嗣後由區段徵收剩餘可建築土地標讓售等之收入優先償還開發成本。
